Encofrados de PRFV para fundición de uniones entre tramos de tubería subterránea

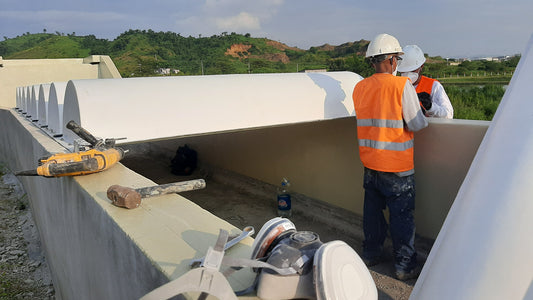

El CONSORCIO BSSB, a cargo de la instalación de la línea de impulsión PRADERA – ESCLUSAS, debía realizar empates en la tubería subterránea de hormigón de 2000 mm de diámetro. La metodología consistía en utilizar encofrados metálicos modulares que debían ser trasladados dentro del pozo hacia los distintos puntos de unión entre los tramos de tubería.

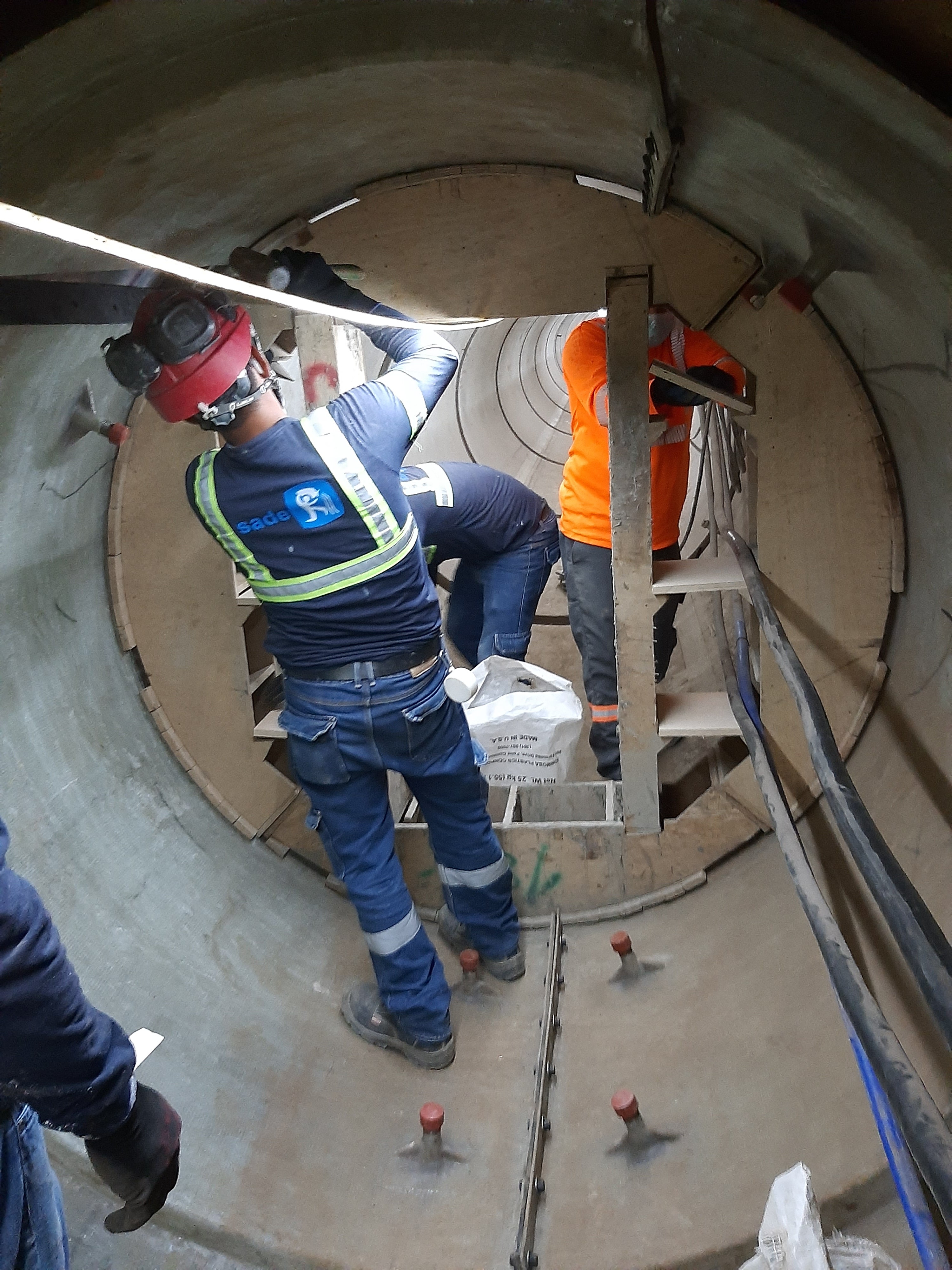

Los encofrados metálicos eran muy pesados, dificultando su manipulación y traslado dentro del túnel, generando tiempos altos de operación. El rendimiento en esta obra era crucial para cumplir con los tiempos contractuales, situación que empeoró con la llegada de la pandemia.

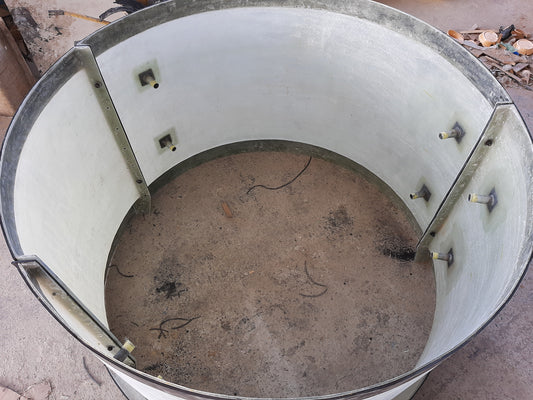

El sistema de encofrados diseñado por PEAK era de bajo peso y capaz de soportar los esfuerzos y cargas producidos por el sistema de inyección de mortero de hormigón. El rendimiento de instalación pasó de 3 a 24 uniones diarias lo que ayudó al cliente a cumplir con sus obligaciones a tiempo.
